室內設計合約簽約前必看:為什麼辰境在第一次諮詢就花兩小時講流程講合約?
裝修圈有一種常見的悲劇,我們看過太多次:
屋主和設計師聊了3個月,圖改了三版,風格、預算、材質都談得差不多了,感情也培養起來了——簽約當天,屋主第一次認真看工程合約,付款方式跟想像不同、修改次數有上限、某個條款不能接受。談判、僵持、破局。屋主賠掉3個月,設計公司賠掉所有前期投入,雙方都覺得被辜負。
問題出在哪?出在「合約」這個最重要的東西,被留到了最後一刻才攤開。
所以辰境把順序反過來:在還沒收你任何設計費之前,第一次諮詢就花兩個小時,
把我們的流程、收費、合約重點全部講給你聽。這篇文章,就是那兩小時的書面版。
兩小時的諮詢,我們在講什麼?
不是聊風格,也不是急著看你家的格局——那些之後有的是時間。第一次見面我們講三件更根本的事:

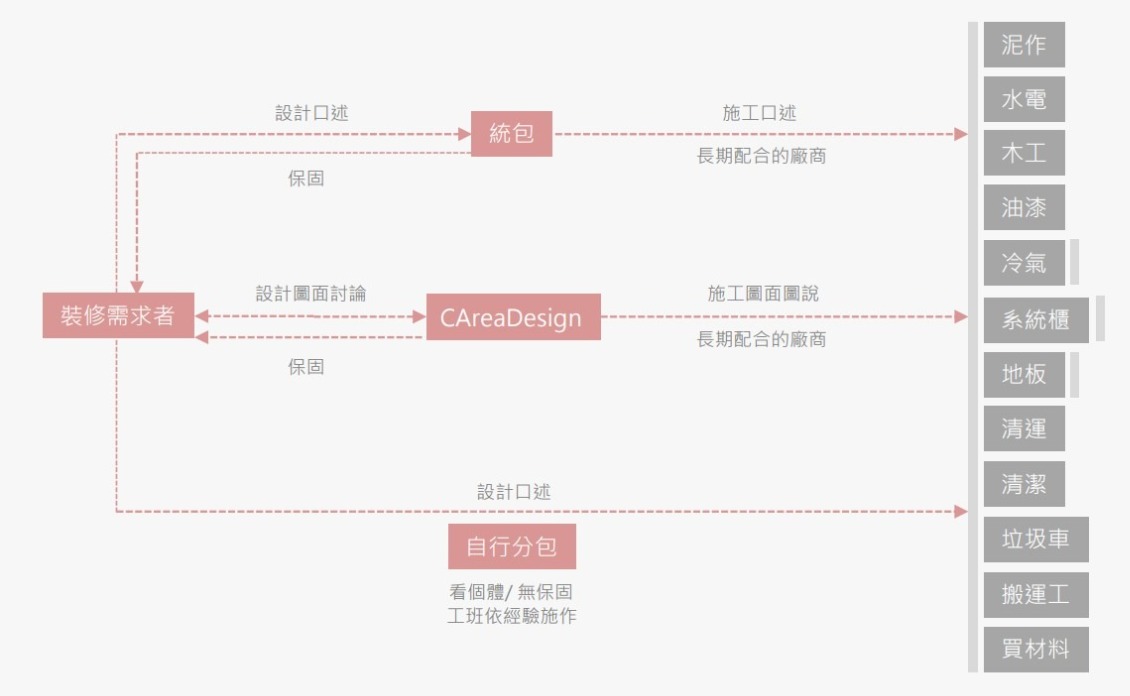

裝修市場怎麼運作,你有哪三條路
找「統包」:省了設計時間,預算較低,但沒有圖面,全靠口述與師傅經驗。
找「設計公司」:有完整圖面、依圖施工、單一窗口與保固,但造價最高、時程最長。
「自行分包」:最省錢,但你要自己講圖、自己面對十幾個工班窗口、沒有整體保固。
三條路沒有對錯,只有適不適合你的預算、時間和承受度——包括「你其實可以不用找我們」這個選項。

錢會花在哪裡、為什麼
網站廣告上看得到的是「花色」和「單價」;用了之後才知道的是「工班會不會爽約」「師傅專不專業」「保固電話有沒有人接」。我們解釋為什麼堅持用長期配合的建材與工班——設計師熟悉材料,設計才能被實現;師傅熟悉材料,工期才穩定;出了問題,常配合的工廠工班才找得到人修。
合約逐條導覽(本文重點,往下看)
合約導覽精華版:簽任何設計公司之前,你都該看懂這幾條
以下用辰境的合約當實例——而且不是節錄,我們的設計合約、工程合約、客變合約全文都公開在官網,你可以邊看這篇解說、邊對照原文。就算你最後不是找我們,這些條款在任何一份室內設計合約裡都該存在——如果一份合約裡找不到這些內容,那才是你該警覺的時候。
① 付款節點:錢跟著進度走
我們的設計約是簽約 70%、完成 30%;工程約分五期:30/20/20/20/10,跟著工程階段走,完工驗收後才付尾款。
你該注意的通則:一次收超過五成工程款的、或說不清楚每期對應什麼進度的,風險需要衡量。
② 修改次數:有上限,而且應該有上限
辰境設計四階段(平面配置 → 立面 3D → 平面系統圖 → 材料計劃),每階段修改以三次為限,超過加收合約金額 15% 作為改稿費。
為什麼要有上限?因為「無限修改」聽起來佛心,實際上是災難——沒有上限的修改,換來的是沒有底線的拖延,最後傷的是你的入住時程。
上限的存在,是逼雙方在每個階段把需求想清楚、講明白。
③ 預算控制:預估與實際的差距要有約定
我們在提案階段就先估工程費,設計合約中明定實際工程費用以不超過預估 20% 為原則(甲方主動修改追加、變更材料或物價調漲因素除外)。這條的意義是:設計師不能畫一張你付不起的圖。簽約前請確認:合約裡有沒有把「預算」跟「設計」綁在一起的條款?
④ 保固:範圍比年限重要
辰境工程保固一年,但更重要的是寫清楚什麼不在保固內:油漆、燈泡、鏡子等消耗性物品,以及你自行採購、指定工法的項目。看保固條款時別只看「幾年」,要看範圍寫得清不清楚——寫得越細的公司,通常是真的打算履行的公司。
⑤ 驗收與提前使用:很多糾紛的引爆點
我們的驗收分初驗與覆驗,以現場實物為主、圖面為輔。特別要講「提前使用」:驗收完成前就搬家具、入住,視同驗收完成——因為之後牆面刮傷、櫃體損壞,已無法判斷是施工造成還是搬運造成。這條在簽約時很少人注意,卻是交屋期糾紛的大宗。
⑥ 施工中變更:可以改,但規則先講好
工程中不論追加或減項,我們依報價加收 10% 修改管理費,且已施作項目與已下單材料無法退還。變更會打亂工序、影響整體工期——規則先寫在合約裡,就不會在工地現場吵。
兩個我們「自曝其短」的條款
導覽時我們也會主動講兩件對我們「不利」的事:
手作有誤差。手工現場施作與訂製品存在誤差(櫃門縫大小、板材離縫率、油漆刷痕),輕微者以美容修補處理。我們寧願先講,也不要你在驗收時才覺得被騙。
我們不接受指定工法代工。非工班習慣之工法與材料,我們不硬接——不熟悉的做法做壞了,保固形同虛設,那種錢我們不賺。
老實說:這樣做,我們也會「損失」客人
每次導覽完,都有一部分的人不會再回來。付款方式不能接受的、覺得修改三次太少的、不喜歡規則這麼多的——他們在第一次見面就離開了。
但我們把這當成這套流程運作正常的證明。諮詢簡報的最後一頁,我們放的是「簽約評估 ↔ 簽約評估」——箭頭是雙向的:你在評估我們合不合適,我們也在評估彼此的工作模式合不合拍。裝修是要相處半年到一年的關係,與其在第九十天為了條款互相埋怨,不如在第一天好好說再見。
而留下來的人,是看完所有規則、覺得「這樣很好」的人。這也是為什麼我們的案子走到提案之後,大多能順利走完全程
會卡關的點,早在第一天就攤開了。
附:辰境合約線上版(全文公開)
我們的三份合約都放在官網上,簽約前歡迎慢慢看、拿去比較,有問題諮詢時一起討論:
→ 辰境設計・設計合約(線上版)
→ 辰境設計・工程合約(線上版)
→ 辰境設計・客變合約(線上版)
→ 認知落差對齊表:合作前先把期待對齊
想被完整導覽一次嗎?
這篇是精華版,實際的兩小時還包含:工班排程怎麼運作、建材怎麼挑、你的案子適合哪種方案方式的分析。
辰境的服務流程與各階段費用都公開在官網,歡迎先做功課,再來聊聊你的狀況。
