預售屋客變流程全攻略:從拿到通知單到交屋,你會經歷的7個階段
大部分屋主第一次認真搞懂「客變」,是在收到建商通知單、發現自己只剩幾週可以回覆的時候。
這篇想幫忙讓你在收到那封信寄到之前,先把整個流程了解~比較不會措手不及😬
客變是什麼?先講一個容易被忽略的重點
客變(客戶變更)是預售屋在蓋的時候,建商開放屋主調整格局、水電、建材設備的唯一機會。這件事大家多少都聽過,但容易被忽略的是:客變不是「要不要裝修」的問題,是「現在改一張圖」跟「以後拆牆重做」的問題。過了這個機會,房子就照標準圖蓋,想改只能等交屋後花拆除費、清運費、重做費三筆錢。現在的垃圾清運到目前闆娘打這篇(2026年) 一車已經價格在18000/車了,可見這件事情有多多多可怕呀!(費用怎麼算、真實案例試算,我們寫在另一篇裡,文末有連結。)
客變可以改什麼?四大範圍一次看懂
客變涵蓋的範圍其實比多數人想像的廣,大致分四塊:
① 格局
室內隔間位置、房間大小、門的位置與開向,甚至客變合併小房間、調整廚房開放與否,都在這裡。
這時辰境會依建商提供的圖面,來跟客戶介紹你家樑的大小、門的尺度、這裡可能會有當層排氣管等等的

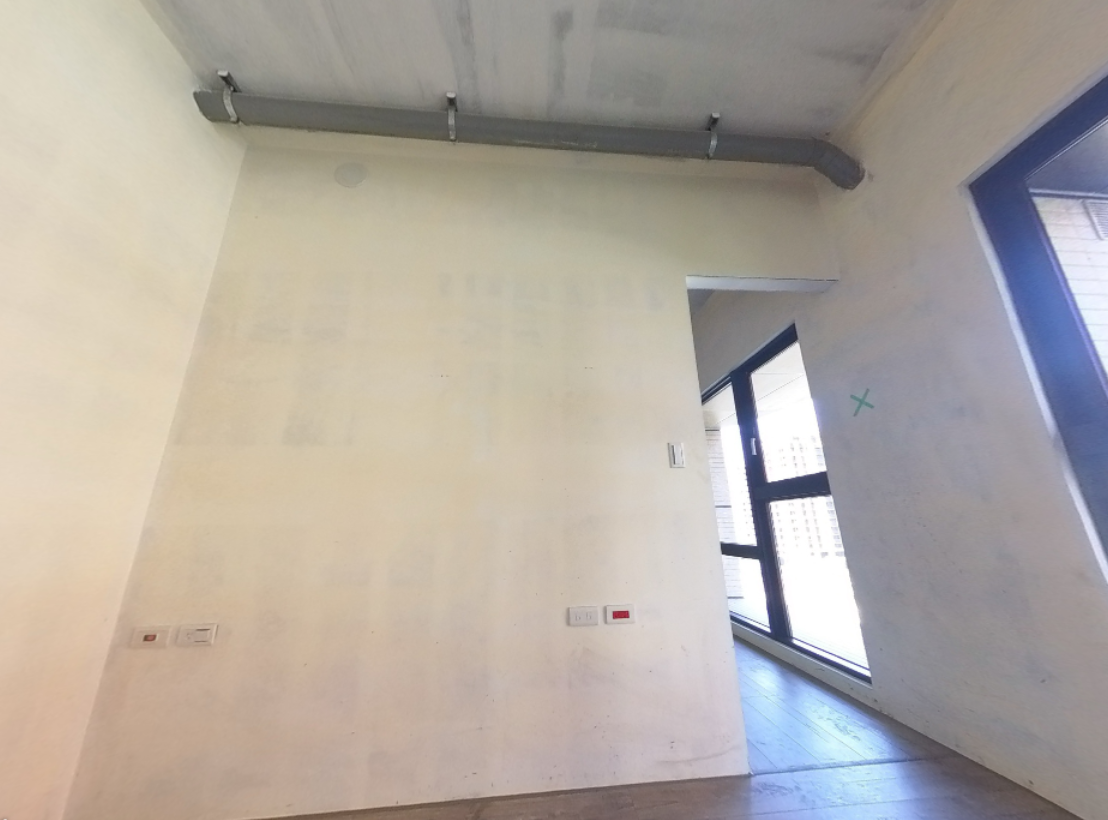

很多管線圖上沒標示,但房子裡一定會有的,有客戶還因為闆娘說他主臥床頭會有當層排氣管,他不相信去找建商,建商才回覆說確實會從主臥經過😅 這些都是工程的經驗,也會是動線格局上修改評估的重點唷!

*辰境過往專案
② 水電與照明
插座數量與位置、專用迴路(冷氣、廚房家電)、開關位置、網路電視出線、給排水位置(在建商允許的水區範圍內)。
這塊是最多人後悔沒早點想清楚的部分,插座留得夠不夠、位置對不對,交屋後幾乎沒有回頭路。

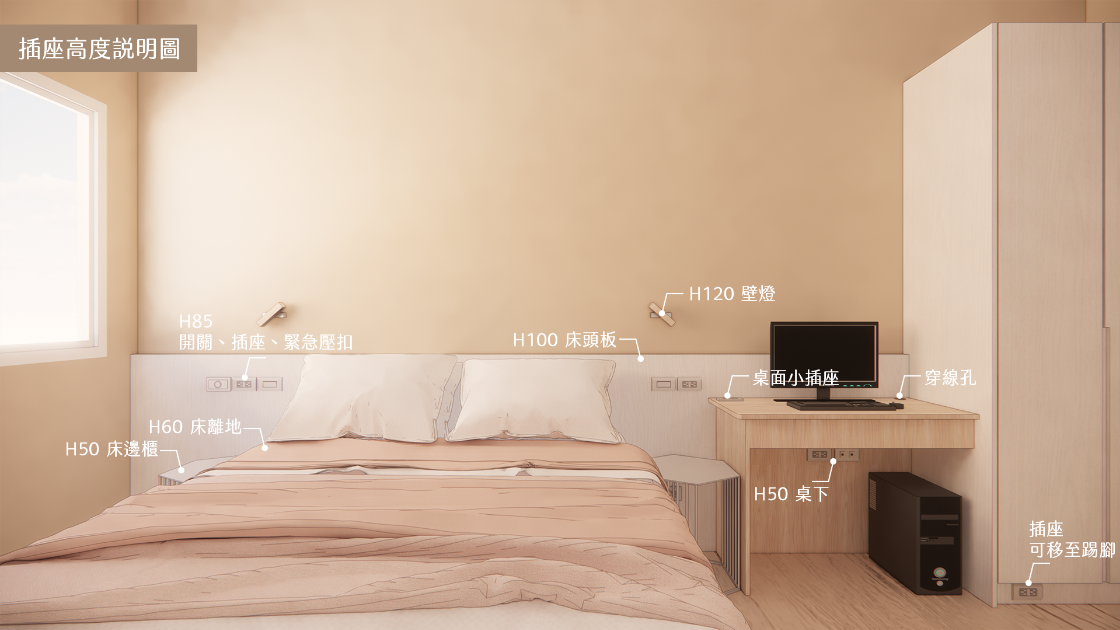

留的好不如留得巧:未來的用途也跟插座位置有關,未來這裡是小朋友/老人/工作用/出租/長照用,不同使用模式下都有不同的開關插座配法跟高度,這些都是設計師的經驗累積,如果尺寸留錯了,現在客變收了插座錢,交屋後還要再改插座的插座錢,這樣還不如不客變,只收交屋後改插座的費用。
有些建商的客變條件訂得比想像中嚴格,例如整戶總共只能增加五個插座、電路移位只能在一公尺範圍內、專用迴路最多只能增加一組。碰到這種限制,怎麼分配才不會後悔,很吃設計師的經驗判斷:哪些插座是現在不做、以後真的沒機會再加」的,哪些是「現在先不做、以後自己還能加」的,這個判斷比畫一張好看的配電圖更重要,也是為什麼這一步不建議自己單獨面對建商工務人員。
闆娘也曾遇到客戶帶來的建商客變條件嚴苛到非常不合理,客變通知到客變日只給2週、資料不齊全、單價表極度不合理,當下闆娘就直接建議客戶不做這個客變,因為未來你怎樣裝修都一定比這花費少,我們公司沒必要去賺這個客變費

③ 建材與設備
地板、廚具、衛浴、門片這些標準配備,可以退掉換成自己想要的,退掉的部分會變成建商的減帳;但退了以後也有可能增加其它工程費用,這部分有沒有划算也是要交叉評估。
案例:A客戶退了廁所門,因為他想要以後作成隱藏門讓外觀看不出這是廁所
客變的提出 -> 退廁所門片、退廁所門框、保留門檻(不留門檻會沒有防水保固)、門洞的高度設定(建商會問你隱藏門要作多高)、門外關係是否要留尺寸(隱藏門施工需要保留6公分以上的空間,未來作包覆造型與施工)
簡單一個門就會發生很多的狀況需要客變時提出,如果沒有作到任何一項,未來都會變成工程花費
④ 加減帳確認
嚴格說這不算「可以改」的範疇,但它是前三項改動之後一定會發生的事:建商會依照你的變更列出加項與減項金額,
這份單子逐項對不對,直接影響你最後要付的錢。
每一家建商的客變規範都不一樣,同一件事A建商可以、B建商不行是常態。這也是為什麼「找設計師陪你看懂建商規範、在規則之內找出最適合你的配置」,會比自己一個人面對建商的工務人員更有底氣。
客變的7個階段:從拿到通知單到結案
實際跟辰境合作走一輪客變,大致會經歷這幾個階段:
① 收到建商通知單,開始準備資料
建商發出客變通知的那一刻,時鐘就開始跑了。這階段你要做的是把建商提供的DWG圖檔、建材設備清單、客變期限整理好。建商資料缺漏其實是常態,常見缺的項目包括:樓高/樓板尺寸、門窗圖、建材資料表(廚具/衛浴/門片等裝修建材規格)、廚具圖、客變單價表。
還有一些容易被忽略、但會直接影響後續規劃的細節,最好一併跟建商窗口確認清楚,而且盡量請對方用文字回覆,不要讓對方口頭模稜兩可帶過:標配戶的開關面板品牌是什麼、設置開關是做橫式還是直式、標註尺寸是量到面板中心還是板下沿、電箱總A數與已使用/可增加的P數、客變階段新增多少插座需要增加一迴路、所屬樓層的排水坡度乾區與濕區各是多少。
② 找設計師評估、報價簽約
辰境在正式簽約前有一個線上事前服務:你把建商提供的所有資料先給我們看過,我們會協助檢查缺了什麼,列一份清單讓你回頭跟建商窗口要,這一步就是在處理上面提到的那些常見缺漏,維護的是你自己的權益,不要讓建商用「模稜兩可」的方式帶過。資料齊全後,設計師會依坪數與範圍給報價。辰境是1,600元/坪、不足25,000元以25,000元計,且未來委託設計可全額折抵——這部分費用怎麼算,我們寫在另一篇裡講得更細。如果建商DWG還沒給,也可以先付訂金卡位時程,不用整個流程排隊等圖。
③ 簽約,正式進入規劃
簽約後付第一期款(辰境是30%),進入實際規劃階段。
④ 平面方案討論(A / B 兩版)
依你的需求表規劃兩個方向的平面配置,讓你有比較基準,線上討論、定案一版。

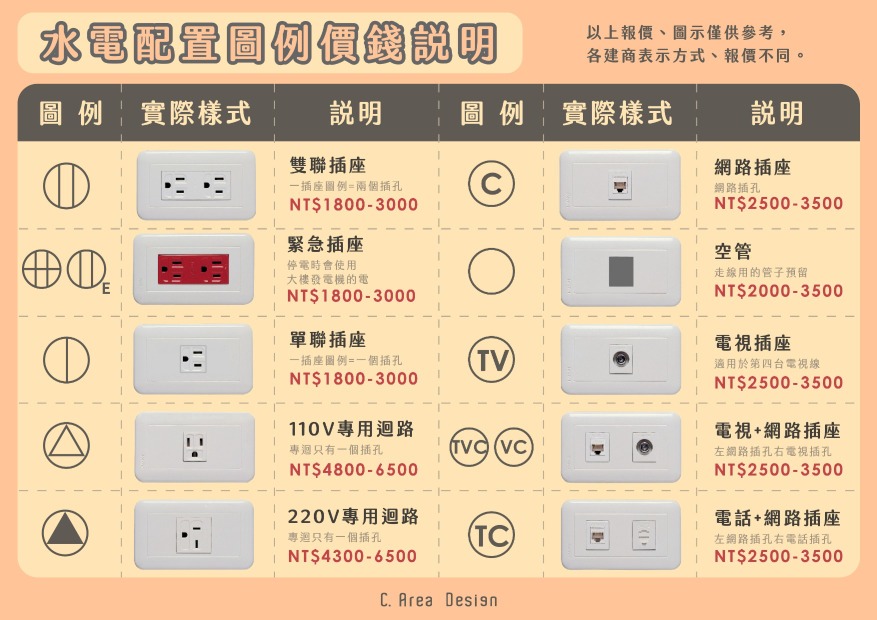

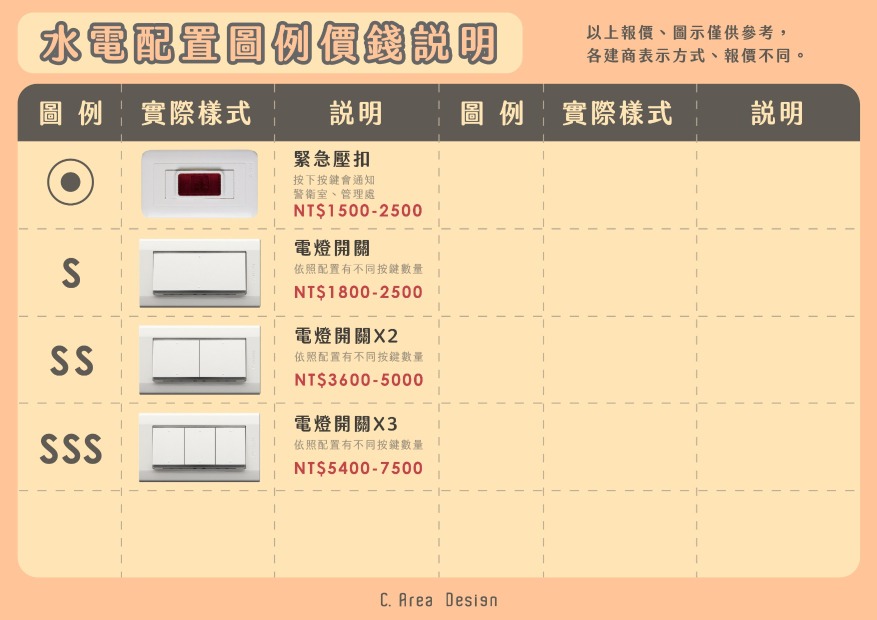

⑤ 水電迴路與插座定案會議
這是最容易被低估重要性的一站。實體會議討論插座數量、迴路配置、開關位置,辰境設計師同時會做一點水電知識教學,讓你聽得懂自己在決定什麼,而不是憑感覺點頭。
*辰境自製水電小教室圖表
⑥ 陪同(或代為處理)建商客變會議
跟你開會的通常是建商的工地主任或工務人員,講的是施工術語、圖說編號。設計師在這裡做的是雙向翻譯:把你的生活需求翻成工班聽得懂的語言,也把建商的回覆翻回你聽得懂的判斷包括分辨「做不到」是真的做不到,還是只是比較麻煩。這階段完成,付第二期款(辰境是60%)。
⑦ 加減帳確認、結案
建商提出加減帳單後,逐項核對退掉的東西有沒有真的退、加的項目是不是你要求的、退料是否退工。確認無誤,付尾款(辰境是10%),整個客變流程結束。
時程上大概抓多久? 一般建議40坪以下至少留一個月討論,40坪以上至少兩個月。從簽約到完成,整體大約1~2個月,但前提是建商DWG檔要準備齊全,這也是為什麼第①階段「趕快把資料備齊」比多數人以為的更關鍵。
客變常見地雷:發包前自己先檢查一次
做過這麼多案子,發現卡關的原因通常重複出現在這幾個地方,整理成一份自檢清單,發包前可以先問自己:
- 我是不是等到期限剩不到兩週才開始找設計師?(40坪以下建議至少留一個月,越晚開始選擇越少)
- 我有沒有先問清楚,這家建商的客變規範裡「哪些不能動」?(每家建商規則不同,先看規範比先想設計更重要)
- 插座跟迴路的規劃,是不是只憑「感覺應該夠用」,沒有真的對照家具家電清單?
- 所有的設備選擇,我有沒有留一份明細跟簽認單(自己跟建商各一式)?
- 退掉的建材設備,我有沒有拿到白紙黑字的減帳金額?
- 我是不是預設「大建商應該不會出錯」,所以沒有逐項核對加減帳單?(這份單子很少建商一次就完全正確)
- 客變定案後,我是不是還在猶豫、想留反悔的空間?多數設計公司二次客變會加收改稿費,建商也有二次的客變費用,定案前想清楚比較划算(完整規則看這裡)
如果七個階段都走完,這份清單也全部打勾,代表這輪客變做得算是扎實。
自己找建商談,還是找設計師陪同?
可以自己談,但要面對一個現實:坐在對面的是技術者,不是業務。工地主任的專業毋庸置疑,但那不是為了跟你溝通生活需求而存在的角色。設計師在客變會議上做的雙向翻譯,加上加減帳的逐項驗算,是多數人自己談會漏掉的部分,不是不能自己來,是自己來要有心理準備,這兩件事得靠自己補上。
常見問題
Q:客變沒做好,交屋後再改要多少錢?
差距是倍數等級。客變階段改,只是改一張圖;交屋後才改,會變成拆除+清運+重做三筆費用,成本可能來到客變階段的3~4倍,而且像專用迴路、給排水位置這類項目,交屋後幾乎沒有回頭路。
Q:建商給的加減帳單,一定要自己重新核對嗎?
建議要。這些年很少遇到「一次就完全正確」的加減帳單,曾經有一份經逐項檢查後,價差高達24萬元。不是說建商刻意,是項目繁多、人工作業,出錯是常態。
Q:外縣市(台北、新北、桃園以外)可以找辰境做客變嗎?
目前沒辦法。客變真正的價值在陪同建商會議與加減帳驗算,只出一張圖、沒人陪同確認,實務上幫助有限——如果你在其他縣市,找當地設計公司時建議確認對方服務是否包含這兩項。
更多QA可以看→ 客變常見問題完整版
